Cara Membuat Carta Gantt dalam Excel

Daripada semua kaedah yang boleh anda gunakan untuk menjejak projek dalam Excel, menyediakan carta Gantt adalah salah satu yang paling berkesan. Ini kerana ia merupakan salah satu perwakilan visual terbaik bagi status projek dan garis masa keseluruhan.

Menggunakan carta Gantt, anda boleh melihat, sepintas lalu, tugas mana yang menjadi keutamaan tertinggi pada masa ini, dan anda boleh melihat anggaran tarikh siap projek dengan mudah.

Melainkan anda menggunakan templat carta Gantt, tiada alat asli yang membolehkan anda membina satu. Walau bagaimanapun, dengan beberapa helah mudah, anda boleh membuat carta Gantt dinamik secara manual dalam Excel. Ini caranya.

Buat Hamparan Garis Masa Projek Anda Dahulu

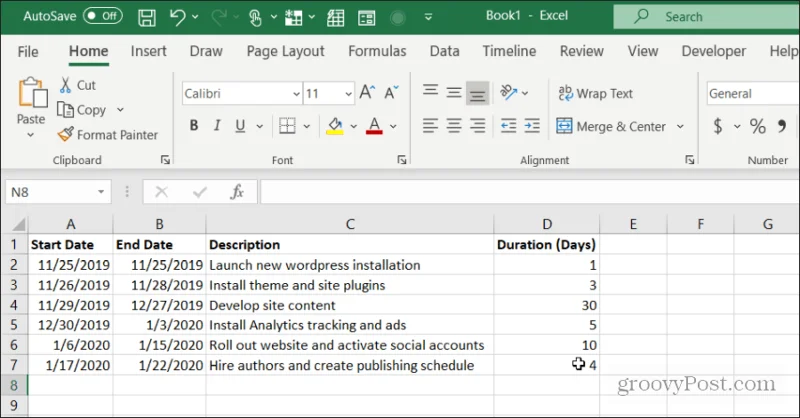

Sebelum membuat carta Gantt projek anda, anda perlu mencipta hamparan untuk menyokongnya. Hamparan ini hendaklah mengandungi Tarikh Mula, Tarikh Tamat, Penerangan dan Tempoh untuk setiap tugas.

Cara Membuat Carta Gantt dalam Excel

Sebaik sahaja anda telah menyusun projek anda, tiba masanya untuk mencipta carta Gantt anda.

Buat Carta Gantt dalam Excel

Anda boleh memaparkan carta Gantt anda dalam helaian baharu, tetapi lukis data daripada helaian asal tempat garis masa projek anda disimpan. Buka hamparan baharu dan pilih Sisipkan daripada menu.

Masukkan Tarikh Mula ke dalam Carta Gantt

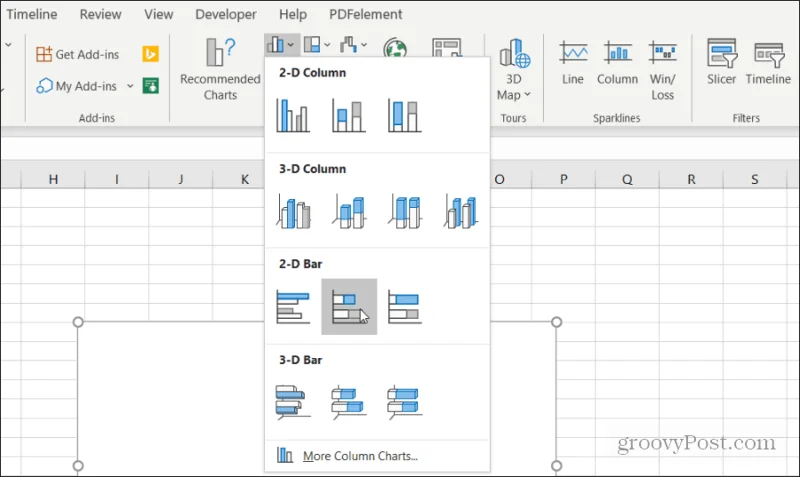

Dalam bahagian Carta , pilih Carta Bar . Daripada menu lungsur, pilih carta Bar Bertindan .

Cara Membuat Carta Gantt dalam Excel

Carta bar ini berfungsi sebagai penunjuk visual tempoh setiap tugasan.

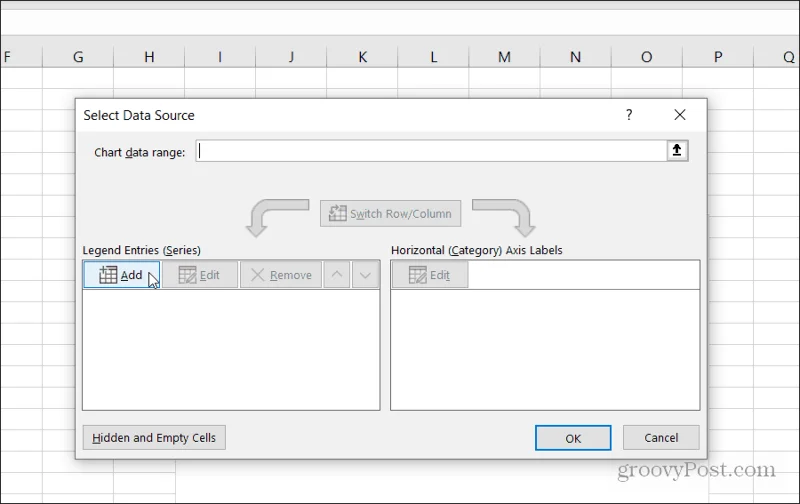

Seterusnya, anda perlu menetapkan legenda bahagian bawah carta sebagai tarikh mula untuk setiap tugas. Klik kanan pada carta kosong dan pilih Pilih Data . Di bawah medan Entri Legenda, pilih butang Tambah .

Cara Membuat Carta Gantt dalam Excel

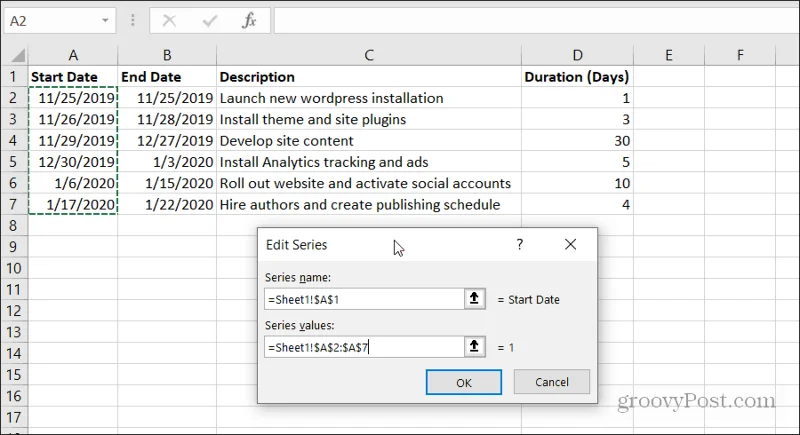

Pilih medan Nama siri dan kemudian buka helaian tempat jadual projek anda disimpan. Pilih pengepala Tarikh Mula . Seterusnya, pilih medan Nilai siri dan pilih keseluruhan julat tarikh mula untuk tugasan projek anda.

Cara Membuat Carta Gantt dalam Excel

Pilih OK apabila anda selesai. Carta anda akan kelihatan seperti yang ditunjukkan di bawah.

Cara Membuat Carta Gantt dalam Excel

Ini adalah permulaan yang baik, tetapi ia bukan carta Gantt lagi.

Tambahkan Tempoh pada Carta Gantt Anda

Kini tiba masanya untuk menambah visualisasi untuk mewakili tempoh setiap tugasan. Klik kanan pada carta dan pilih Pilih Data .

Di bawah Entri Legenda, pilih Tambah lagi.

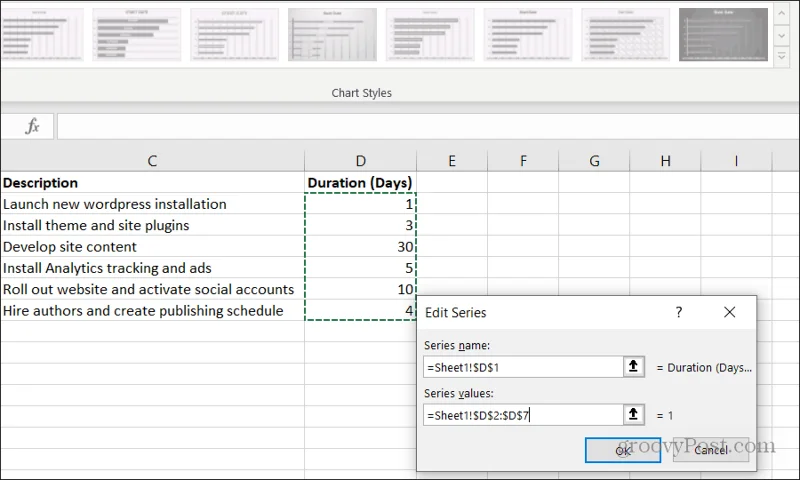

Ulangi proses yang sama seperti di atas, tetapi kali ini pilih pengepala dan data daripada medan Tempoh.

Cara Membuat Carta Gantt dalam Excel

Pilih OK apabila anda selesai.

Kini anda akan perasan bahawa carta Gantt anda mempunyai bahagian carta bar untuk setiap tugasan yang mewakili tempoh tugasan.

Cara Membuat Carta Gantt dalam Excel

Ia bermula di mana tugas terakhir selesai dan berakhir di mana tugas seterusnya bermula.

Tambahkan Penerangan Tugas pada Carta Gantt

Anda akan perasan bahawa satu-satunya perkara yang tiada daripada carta Gantt anda ialah perihalan tugasan. Menambah ini adalah semudah tarikh dan tempoh. Tetapi kali ini, anda perlu mengemas kini label Axis.

Klik kanan carta dan pilih Pilih Data . Di bawah Label Paksi Mendatar , pilih butang Edit .

Cara Membuat Carta Gantt dalam Excel

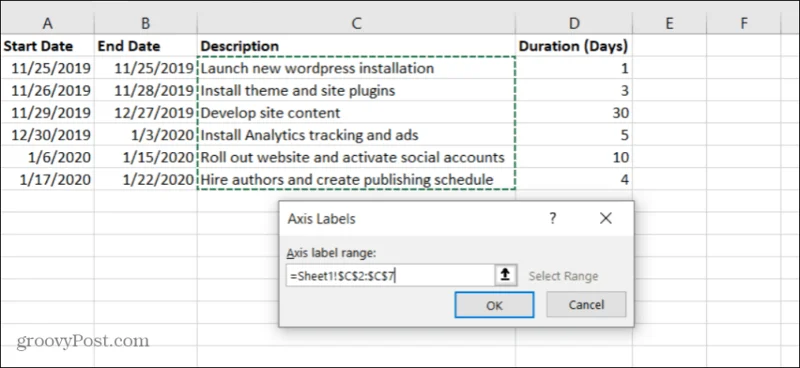

Kali ini, untuk julat label Axis , pilih julat sel yang mengandungi perihalan tugas.

Cara Membuat Carta Gantt dalam Excel

Pilih OK untuk menyelesaikan dan OK pada tetingkap Pilih Sumber Data. Kini anda akan perasan bahawa carta anda kelihatan lebih seperti carta Gantt. Walau bagaimanapun, bahagian biru bar dalam carta tidak sepatutnya berada di sana.

Jangan risau, mengalih keluar mereka adalah mudah.

Sentuhan Penamat Pada Carta Gantt Anda

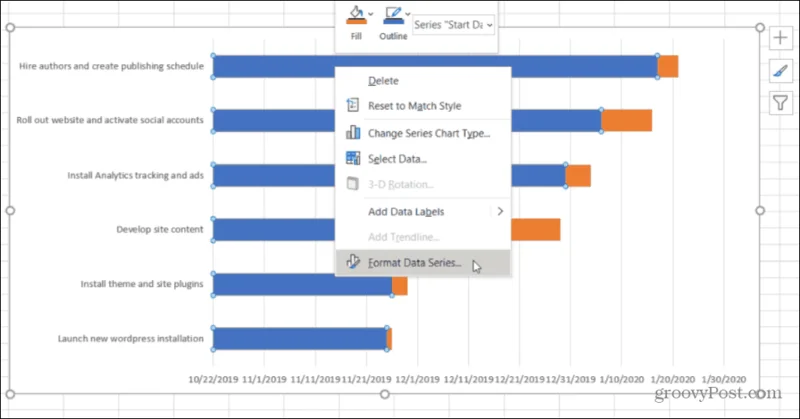

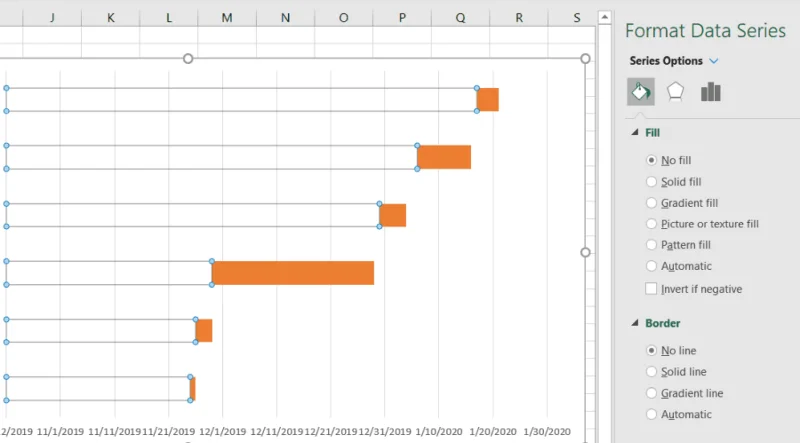

Klik kanan pada salah satu bar biru dan pilih Format Siri Data.

Cara Membuat Carta Gantt dalam Excel

Pilih ikon Cat pada menu kanan. Kemudian pilih Tiada isi di bawah Isi , dan pilih Tiada garisan di bawah Sempadan .

Cara Membuat Carta Gantt dalam Excel

Kini carta Gantt anda akhirnya kelihatan seperti carta Gantt. Satu-satunya masalah ialah tugas projek anda disenaraikan dalam susunan terbalik yang sepatutnya. Apa yang anda mahukan ialah tugas dengan tarikh mula lebih awal disenaraikan di bahagian atas, teks di bawahnya dan seterusnya.

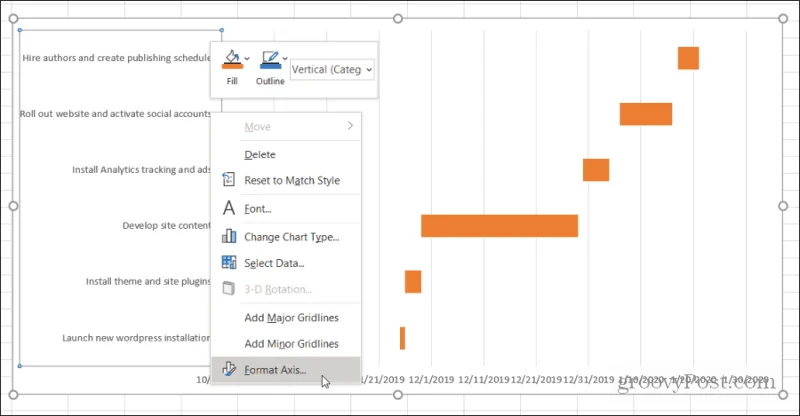

Untuk membetulkannya, klik kiri pada paksi kiri dan pilih Format Axis.

Cara Membuat Carta Gantt dalam Excel

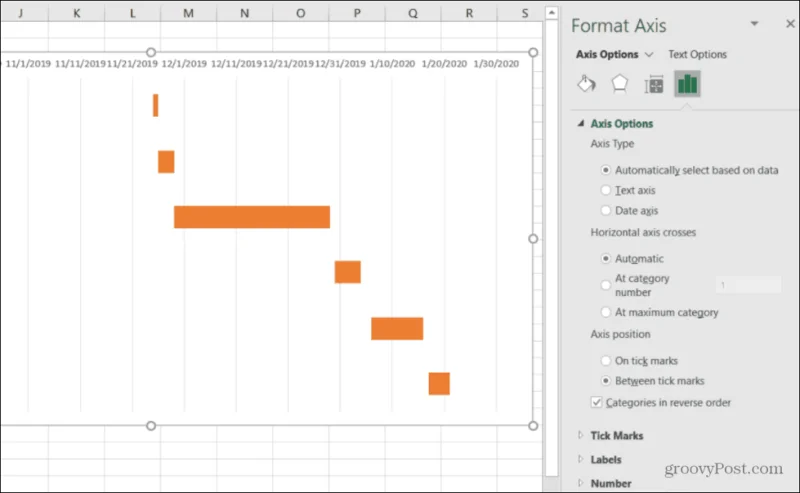

Di bawah bahagian Pilihan Paksi , pilih Kategori dalam susunan terbalik .

Cara Membuat Carta Gantt dalam Excel

Kini anda boleh melihat bahawa carta Gantt anda menyenaraikan semua tugasan projek anda dalam susunan yang betul. Hanya tempoh tugasan itu dipaparkan dalam carta Gantt. Semuanya sejajar dengan julat tarikh yang betul apabila tugasan itu dijadualkan untuk aktif.

Cara Membuat Carta Gantt dalam Excel

Carta Gantt anda telah selesai. Tetapi terdapat beberapa perkara yang boleh anda lakukan untuk memformat carta dengan lebih lanjut dan menggilapnya.

Serlahkan Carta Gantt Anda

Anda mungkin perasan bahawa carta Gantt anda mempunyai banyak ruang kosong. Terdapat beberapa perkara yang boleh anda lakukan untuk membetulkannya.

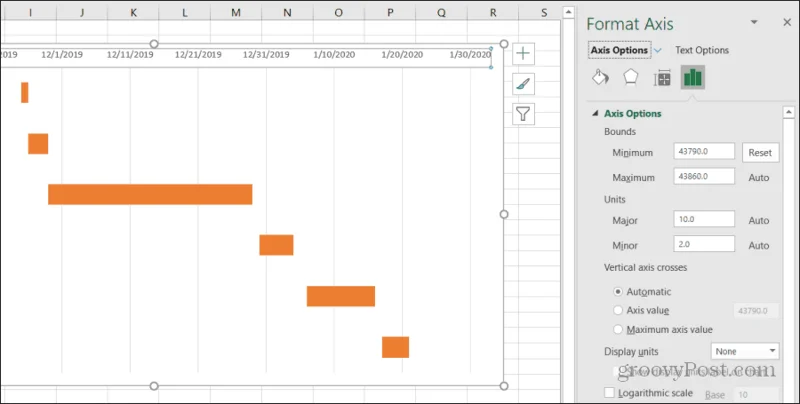

Pilih tarikh di atas bar tugas. Kemudian klik kanan dan pilih Format Axis . Dalam Pilihan Paksi, di bawah Had, bermain-main dengan meningkatkan Had Minimum sehingga tugasan cukup hampir dengan paksi menegak carta Gantt anda.

Cara Membuat Carta Gantt dalam Excel

Jika anda meningkatkannya terlalu banyak dan bar bergerak dari kawasan paparan, tekan butang Reset untuk memulakan semula.

Anda mungkin juga perasan bahawa tarikh-tarikh itu hampir disatukan di bahagian atas carta dengan ruang yang sangat sedikit di antaranya. Terdapat beberapa perkara yang boleh anda lakukan untuk membetulkannya.

  • Dalam menu Format Axis yang sama di atas, anda boleh tweak nombor Major di bawah Unit untuk mengurangkan ruang antara label tarikh dengan mengurangkan nombor. Meningkatkan Major akan menambah ruang.
  • Jika projek anda berlaku dalam satu tahun, anda boleh mengalih keluar tahun daripada Tarikh Mula untuk menggunakan bulan dan hari sahaja. Ini akan mewujudkan lebih banyak ruang label untuk carta Gantt anda.

Apabila anda selesai, anda mempunyai carta Gantt terakhir yang menawarkan kepada orang ramai gambaran keseluruhan yang pantas dan mudah dibaca tentang keseluruhan projek anda.

Cara Membuat Carta Gantt dalam Excel

Sebaik sahaja anda menyelesaikan proses ini dengan beberapa projek anda, mencipta carta Gantt akan menjadi sifat kedua. Ia pantas dan mudah untuk membina carta Gantt daripada hamparan projek anda dalam masa kurang daripada 10 hingga 15 minit.

Tinggalkan Komen

Semak Semak Perancangan Acara Boleh Cetak & Templat Belanjawan untuk Word

Semak Semak Perancangan Acara Boleh Cetak & Templat Belanjawan untuk Word

Gunakan semak semak perancangan acara boleh cetak dan templat belanjawan dalam Word ini untuk mengesan pemilik, tarikh akhir, kos, vendor, dan kesediaan hari acara dengan pemeriksaan kualiti yang jelas.

Cara Membaiki Formula Excel yang Tidak Mengira Secara Automatik dalam 3 Langkah Mudah

Cara Membaiki Formula Excel yang Tidak Mengira Secara Automatik dalam 3 Langkah Mudah

Baiki formula Excel yang tidak mengira secara automatik dalam tiga langkah: pulihkan mod pengiraan, paksa pengiraan semula, dan baiki formula yang diformatkan sebagai teks.

Templat Jadual Pembersihan Mingguan Boleh Cetak untuk Hos Airbnb (Word & PDF)

Templat Jadual Pembersihan Mingguan Boleh Cetak untuk Hos Airbnb (Word & PDF)

Gunakan jadual pembersihan mingguan boleh cetak ini untuk hos Airbnb bagi mengatur penggantian tetamu, pembersihan berulang, pengisian semula, pemeriksaan, dan penyerahan daripada Word ke PDF.

Templat Lembaran Log Penyelenggaraan Peralatan Excel untuk Pengurus Bengkel: Panduan Penyediaan 4 Langkah

Templat Lembaran Log Penyelenggaraan Peralatan Excel untuk Pengurus Bengkel: Panduan Penyediaan 4 Langkah

Bina log penyelenggaraan peralatan Excel yang praktikal untuk pengurus bengkel dengan ID aset, sejarah servis, tarikh luput, kawalan status, penjejakan masa henti, dan senarai semak audit akhir.

Templat PowerPoint Pitch Deck Pelabur Minimalis untuk Startup Teknologi: Pelan Kerja 12 Slaid yang Praktikal

Templat PowerPoint Pitch Deck Pelabur Minimalis untuk Startup Teknologi: Pelan Kerja 12 Slaid yang Praktikal

Bina pitch deck pelabur minimalis dalam PowerPoint dengan struktur 12 slaid yang praktikal untuk startup teknologi, serta panduan mengenai bukti, metrik, dakwaan pengumpulan dana, dan templat .potx yang boleh digunakan semula.

Templat PowerPoint Pembentangan Senarai Hartanah Moden Percuma: Pelan Praktikal Pitch Penjual

Templat PowerPoint Pembentangan Senarai Hartanah Moden Percuma: Pelan Praktikal Pitch Penjual

Bina pembentangan senarai hartanah moden dalam PowerPoint dengan pelan slaid percuma, tip templat disahkan, amaran CMA, semakan hak foto, dan perlindungan Perumahan Adil.

HubSpot Free CRM vs. Zoho CRM: Pilihan Terbaik untuk Ejen Hartanah Solo pada 2026

HubSpot Free CRM vs. Zoho CRM: Pilihan Terbaik untuk Ejen Hartanah Solo pada 2026

Bandingkan HubSpot Free CRM dan Zoho CRM untuk ejen hartanah solo, termasuk kenalan, saluran jualan, automasi, penyesuaian, penjadualan, had, dan pencetus naik taraf.

Cara Membaiki Audio Rakaman Skrin PowerPoint yang Tidak Berfungsi pada Windows

Cara Membaiki Audio Rakaman Skrin PowerPoint yang Tidak Berfungsi pada Windows

Baiki rakaman skrin PowerPoint yang senyap dengan memeriksa kawalan Audio, kebenaran mikrofon Windows, peranti input aktif, jangkaan audio sistem, dan kemas kini Office.

Templat PDF Penjadualan Masa Harian Boleh Cetak untuk Profesional WFH: Panduan Pemula

Templat PDF Penjadualan Masa Harian Boleh Cetak untuk Profesional WFH: Panduan Pemula

Gunakan templat PDF penjadualan masa harian boleh cetak untuk merancang jam kerja fokus WFH, mesyuarat, rehat, tugas pentadbiran, dan penimbal yang realistik tanpa memuatkan hari anda secara berlebihan.

Templat Pembentangan Laporan Status Projek Percuma untuk Pasukan Agile

Templat Pembentangan Laporan Status Projek Percuma untuk Pasukan Agile

Bina pembentangan laporan status projek Agile yang ringkas dengan matlamat sprint, hasil, risiko, isyarat kualiti, keputusan, dan langkah seterusnya—tanpa menjadikan slaid sebagai timbunan backlog.
