ワークショップ管理者向けエクセル設備メンテナンス記録シートテンプレート:4ステップ設定ガイド
資産ID、サービス履歴、期限日、ステータス管理、ダウンタイム追跡、最終監査チェックリストを含む、ワークショップ管理者向けの実践的なエクセル設備メンテナンス記録を作成します。
ワークショップ管理者がメンテナンス記録の問題に気づくのは、通常、何かがうまくいかなくなった時です。機械のサービス期限が過ぎている、2人の技術者が同じ資産に対して異なる名前を使用している、修理が「完了」とマークされているのに部品番号が見つからない、あるいは故障が発生したが確認できる信頼できる履歴がない、といった状況です。
根本的な原因は、エクセルが単純すぎることではありません。多くの場合、ワークブックはメンテナンス記録システムではなく、静的なチェックリストとして作成されています。1台の機械に1行だけ割り当てられ、サービスイベントはメモ欄に詰め込まれ、ステータス名が統一されず、次回期限日が不規則に入力され、時系列で何が起きたかをシートが答えられない状態になります。
ワークショップ管理者がこの基本的なアプローチを再設計することを要求する、2026年の主要なエクセル変更はありません。マイクロソフトの現在のガイダンスは、依然としてエクセルテーブル、構造化参照、データ検証リスト、TODAY()関数、および現在のMicrosoft 365とサポートされている永続版エクセルバージョンでの条件付き書式をサポートしています。これらの機能は、基礎となるメンテナンスプログラムがすでに定義されていれば、信頼できる小規模ワークショップのログを構築するのに十分です。マイクロソフトサポート:テーブルの作成と書式設定、構造化参照、およびドロップダウンリストを参照してください。
重要な制限もまた変更されていません:エクセルはメンテナンス記録を整理し、日付をフラグ付けできますが、サービス間隔を勝手に設定したり、必要な安全手順を置き換えたりすべきではありません。サービスの頻度は、メーカーの指示、エンジニアリング上の決定、使用状況や状態データ、および機器に適用される規則に基づいて決定されるべきです。
| 問題 | 発生理由 | 解決策 |
|---|---|---|
| 同じ機械に複数の名前がある | 「旋盤」、「旋盤1」、「メイン旋盤」など、自由記述の説明を入力する | 1つの永続的な機器IDと管理された機器登録簿を使用する |
| サービス履歴がメモに埋もれる | イベントごとに1行ではなく、機械に対して1行だけ使用する | 点検、サービス、修理、校正のたびに新しい行を作成する |
| 期限切れの作業が見逃されやすい | 期限日は保存されているが、実行可能なステータスに変換されていない | 期限ステータスフィールドを計算し、条件付き書式で強調表示する |
| フィルターで重複したステータス値が表示される | 技術者が「完了」、「完了済み」、「終了済み」など、さまざまなバリエーションを入力する | データ検証リストを使用する |
| 完了した行に証拠がほとんどない | ワークブックはステータスを記録するが、発見事項、技術者、部品、参照文書を記録しない | 管理者が作業を追跡できるフィールドを追加する |
機器登録簿(Equipment Register)シートから始めます。すべての機械、工具、車両、その他の追跡対象資産に、EQ-001のような永続的なコードを付与します。比較的安定した情報、つまり機器名、メーカー、モデル、シリアル番号、場所、責任エリア、およびその資産に使用されるメンテナンス基準をそこに保存します。

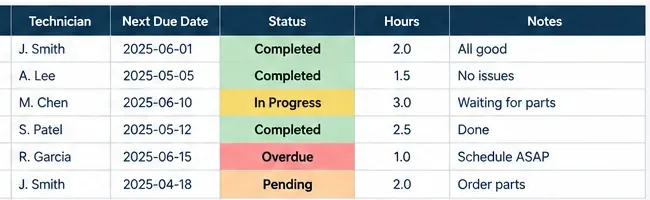

メインのメンテナンスログ(Maintenance Log)は異なる方法で機能する必要があります。各行は1つのイベントを表す必要があります。エアコンプレッサーが1月に点検され、3月にオイル交換され、7月に修理された場合、それは3つの行であるべきです。メモセルに複数の日付が入った1行ではありません。
シンプルなログの場合、これらのフィールドから始めます:
ホーム > テーブルとして書式設定を使用して、ログをエクセルテーブルに変換します。マイクロソフトは、エクセルテーブルがデータの追加に伴って拡張され、数式で名前付き構造化参照をサポートすることを文書化しています。これは、A2:A500のような固定範囲に依存する数式よりも望ましいです。
MaintenanceLogのような説明的なテーブル名を使用します。数式が隠されたセル座標ではなく列名を参照する場合、ワークブックの監査が容易になります。
テーブル構造の次に最も簡単な改善は、人々が繰り返し入力するフィールドを制御することです。メンテナンスタイプとステータスの承認済み値を含む小さなリスト(Lists)シートを作成します。次に、これらの列に対してデータ > データ検証 > リストを使用します。
例えば、メンテナンスタイプは次のようになります:
ステータス値は予定、進行中、完了、部品待ち、稼働停止、キャンセルなどが考えられます。マイクロソフトは、リスト検証により、セルを承認された選択肢に制限することで、データ入力がより速く、より一貫性のあるものになると指摘しています。マイクロソフトのドロップダウンリストガイダンスを参照してください。
カレンダーベースのメンテナンスの場合、期限ステータス(Due Status)のような数式駆動のフィールドを追加します。シンプルなエクセルテーブル数式で、今日の日付に対して日付をフラグ付けできます:
=IF([@[Next Due Date]]="","",
IF([@[Next Due Date]]<TODAY(),"OVERDUE",
IF([@[Next Due Date]]<=TODAY()+7,"DUE SOON","SCHEDULED")))
マイクロソフトは、TODAY()が現在の日付を返し、日付間隔の計算に有用であることを文書化しています。マイクロソフトサポート:TODAY関数を参照してください。
その後、期限切れの作業が視覚的に明白になるように条件付き書式を適用します。マイクロソフトの現在のドキュメントは、条件付き書式ルールをエクセルテーブルに適用できることを確認しています。マイクロソフトサポート:条件付き書式の使用を参照してください。
間隔を決定するために数式を使用しないでください。機械が稼働500時間ごとにサービスされる場合、カレンダーのみの日付は誤りである可能性があります。別の次回期限メーター(Next Due Meter)フィールドを保存し、現在のメーター読み取り値と比較します。スプレッドシートは、資産にすでに適用されているメンテナンス規則を反映すべきです。
メンテナンスログは、まだ注意が必要なものを示す場合、経営にとって有用になります。ステータス別に未完了レコードをカウントするサマリーを作成し、固定の頻度でレビューします。高活動量のショップでは毎日、小規模なワークショップでは毎週などです。
会議に複雑なダッシュボードは必要ありません。5つの質問を投げかけます:
| レビュー質問 | 管理者のアクション |
|---|---|
| 何が期限切れか? | 機器が稼働を継続できるか確認し、完了計画を割り当てる |
| 何が部品待ちか? | 部品の状況、担当者、到着予定日、および資産が稼働停止のままにする必要があるかを確認する |
| 何が長期間進行中か? | 不足している労働力、アクセス、請負業者のサポート、診断、または承認がないか確認する |
| 次回期限値がないものは何か? | タスクが一時的なものか、状態ベースのものか、必要なスケジュールデータが欠落しているかを確認する |
| 詳細が不十分なまま完了とマークされているものは何か? | 作業がまだ新しいうちに、発見事項、技術者、メーター読み取り値、部品、または補助参照を記入する |
定期的な予防メンテナンスの場合、完了した履歴行を保持します。次のタスクで上書きしないでください。履歴を保存するために、次のスケジュールイベントを個別に作成または計算します。
難しいのは、ログをメンテナンスの決定を変える情報に変換することです。タイプ、資産、費用、ダウンタイム、反復故障の説明別にメンテナンスをカウントします。
修理が多いグラフは、必ずしもプログラムが不十分であることを意味しません。一部の資産や期間は、実際に更なる是正作業を必要とします。価値は、より良い質問をすることにあります。どの資産で軸受故障が繰り返されていますか? どの機械が最も多くのダウンタイムを消費していますか? どの予防タスクで同じ欠陥が繰り返し発見されていますか? どの修理が入手困難な同じ部品を待っていますか?
決定を支援する場合にのみフィールドを追加します。有用な管理フィールドには以下が含まれます:
多くの技術者が同時にモバイル更新、承認、自動化されたメーターフィード、予備部品の統合、または厳格な監査証跡を必要とする場合、問題は「このエクセルシートをどのように改善するか?」ではなくなる可能性があります。CMMSまたは資産管理システムがより良い次のステップかもしれません。エクセルは、移行前にデータモデルを定義する際に依然として役立ちます。
メンテナンスの記録とメンテナンスの危険源の管理の間に明確な境界線を設けてください。
OSHAの危険エネルギー標準、29 CFR 1910.147は、予期しないエネルギーの投入、始動、または蓄積されたエネルギーの放出により負傷が生じる可能性があるサービシングおよびメンテナンスをカバーしています。対象となる作業について、雇用主はエネルギー制御プログラム、手順、トレーニング、および定期的な検査を必要とします。標準はまた、指定された情報を含む定期的な検査の認証も要求します。OSHA 29 CFR 1910.147を参照してください。
したがって、「ベルト交換 — 完了」と記載されたスプレッドシートの行は、その標準が適用される場合、ロックアウト/タグアウト手順の代わりにはなりません。
要件は機器固有のものもあります。例えば、OSHAの鍛造機械規則は、対象となる鍛造工場機器に定期的かつ通常のメンテナンス安全チェックを受けることを要求し、検査日、検査を実施した者、および機械のシリアル番号またはその他の識別子を含む認証記録を要求します。OSHA 29 CFR 1910.218を参照してください。
この例を、1つの規則がすべての場所に適用されるかのように無関係な機械にコピーすべきではありません。これは、エクセルテンプレートに機器ID、検査日、責任者、補助記録参照のための柔軟なフィールドが必要である理由を示しています。
テンプレートを作成した後、および実際の使用開始後数週間後に、この最終監査を使用してください:
最後の項目が依然としてメール、紙のフォーム、または技術者の記憶を検索する必要がある場合、テンプレートはもう1回の簡素化が必要です。目標は、可能な限り多くの列を集めることではありません。作業をスケジュールし、履歴を追跡し、ワークショップの日常業務の中で問題が失われる前に問題を表面化させるのに十分な一貫性のあるメンテナンス記録を作成することです。
資産ID、サービス履歴、期限日、ステータス管理、ダウンタイム追跡、最終監査チェックリストを含む、ワークショップ管理者向けの実践的なエクセル設備メンテナンス記録を作成します。
テック系スタートアップ向けに、実用的な12スライド構成でPowerPointミニマリスト投資家向けピッチデッキを作成する方法。証拠、指標、資金調達に関する主張、再利用可能な.potxテンプレートに関するガイド付き。
無料のスライド設計図、検証済みテンプレートのヒント、CMAの注意点、写真権利の確認、公平な住宅法(Fair Housing)の安全対策を用いて、PowerPointでモダンな不動産リストティングプレゼンテーションを作成します。
個人不動産エージェント向けにHubSpot無料CRMとZoho CRMを比較。連絡先管理、パイプライン、自動化、カスタマイズ、スケジュール調整、制限事項、アップグレードのタイミングなどを解説します。
Audioコントロール、Windowsマイク権限、アクティブな入力デバイス、システム音声の期待値、Officeの更新を確認して、PowerPointの画面録画が無音になる問題を解決します。
印刷可能な1日タイムブロッキングテンプレートPDFを活用し、在宅勤務での集中時間、会議、休憩、管理業務、現実的なバッファ時間を計画し、詰め込みすぎないスケジュールを作成しましょう。
スプリント目標、成果、リスク、品質指標、意思決定、次のステップを含む簡潔なアジャイルプロジェクト状況報告プレゼンテーションを作成します。資料をバックログの羅列にしないためのガイドです。
米国個人事業主向けの実用的な2026年経費トラッカーリファレンスで、フリーランスの事業経費、領収書、走行距離、スケジュールCカテゴリーを追跡します。
非営利団体の年次報告書用 PowerPoint の無料スタートポイントに加え、実用的なスライド構成、財務チェックリスト、インパクト指標、アクセシビリティのヒント、カスタマイズガイドを提供します。
月次カレンダー、請求書リスト、ステータス追跡、SUMIFS合計、支払期限ハイライト機能を使って、Excelで定期的な請求書を整理します。実践的な例示を含みます。
